Kako kažu, iako su u više navrata pisali, ponavljaju kako je sve teklo kada je u pitanju izgradnja ovog naselja.
“Zemlju za naselje smo kupili dva mjeseca nakon poplava, tačnije u decembru 2024. godine, a već u januaru 2025. smo krenuli sa rušenjem starih objekata koji su bili na parceli. Međutim, morali smo čekati da bude gotova studija ugroženosti koja je završena tokom mjeseca marta nakon čega smo krenuli sa idejnim rješenjem i pribavljanjem svih neophodnih dozvola”, naveli su iz Pomozi.ba.
Dodali su da su tokom maja krenuli sa zemljanim radovima, a s obzirom da je cijeli maj bio kišovi bilo je izuzetno teško radi, te su morali izvući na stotine kamiona zemlje sa parcele.

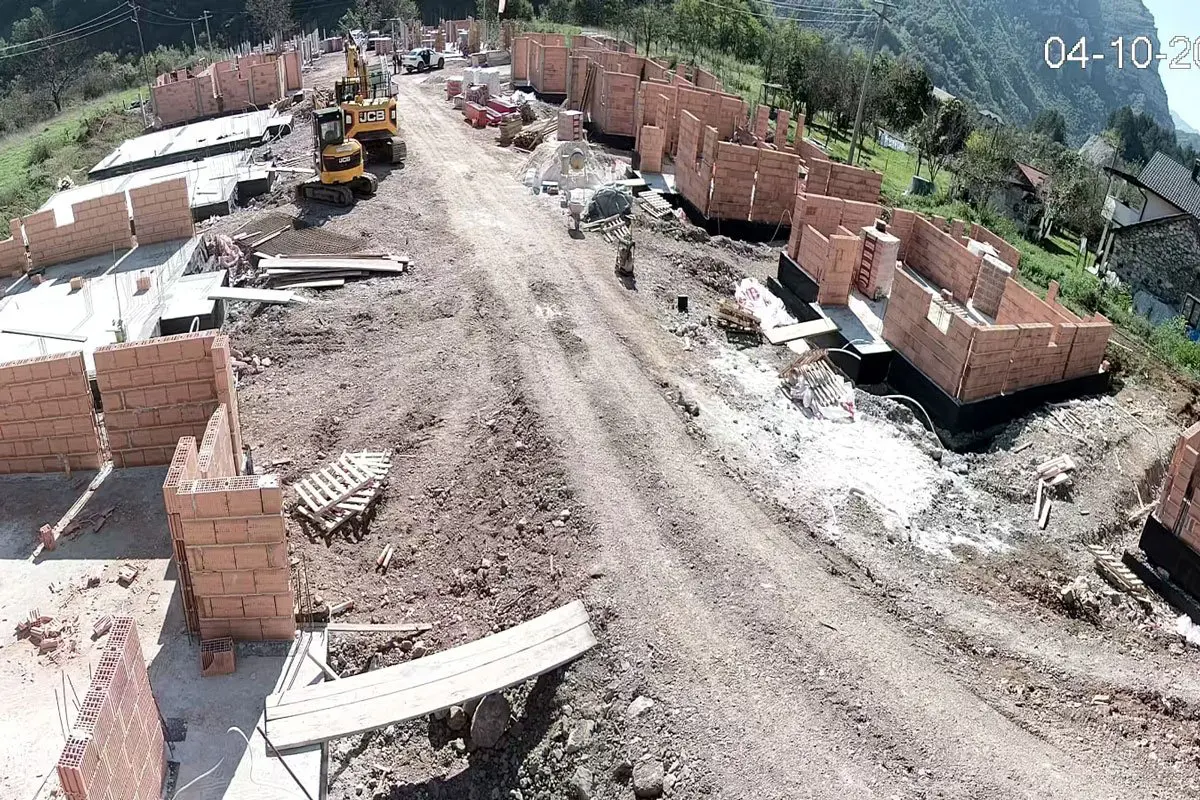

“Za ovaj projekat angažovano je nekoliko građevinskih firmi i neke su radile brže, a neke sporije, ali sada je dinamika takva da uskoro svi dolaze do iste faze gradnje. Svih 16 kuća se radi istovremeno i ako ne bude većih problema završetak radova očekujemo na proljeće naredne godine”, rekli su iz ovog Udruženja.
